0.39元/kWh的白城领跑者基地投标电价怎么算能赚钱?
昨日,光伏們爆出白城领跑者基地中,最低投标电价为0.39元/kWh,仅比当地的脱硫煤标杆电价(0.3731元/kWh)高1.69分/kWh。
一石激起千层浪!
有人惊呼,“发电侧平价上网的时代难道要提前来临了?!”今天大家的话题都围绕在“0.39元/kWh的投标电价是否是恶性竞标?”上。
首先,从评标规则角度讲,如果次低电价高于最低电价0.05元/kWh,则最低电价就会被认定为恶性竞标,直接被废标;否则,则认为是合理电价。据了解,有大量项目报价在0.4~0.44元/kWh之间,0.45元/kWh以上的电价,按照评标规则,会比最低电价低低6分以上,被认为是没有中标希望的。因此,从投标规则来讲,该电价是不会被认定为恶性竞争。
其次,从盈利性的较低来说,我觉得主要要看“边界条件”和“盈利预期”两个因素。

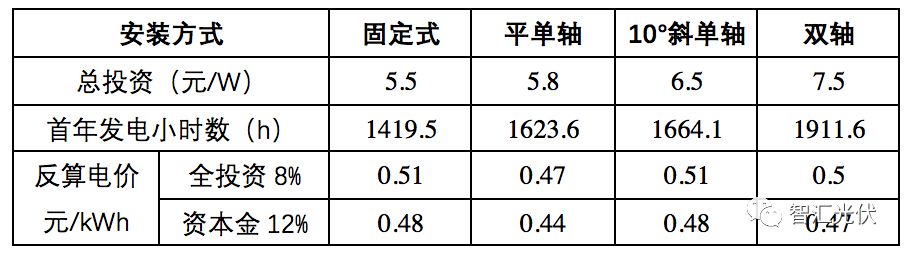

之前在《白城领跑者投标策略参考》一文中认为,白城的合理投标电价应该在0.44~0.51元/kWh之间,如下表所示。当然,上述结果是在常规的边界条件下计算出来的。显然,0.39元/kWh的投标业主对项目边界条件更乐观,盈利预期要求更低。
表1:不同安装方式时的反算电价
大家都知道,全球范围内,0.39元/kWh并不算光伏项目的低电价。在此之前,就有沙特阿拉伯项目爆出1.786美分/kWh(折合人民币0.12元/kWh)的电价。另外,中国企业在国外项目也报出很多低投标电价,如:
2016年9月,日本丸红与中国晶科在阿布扎比报出的2.42美分/千瓦时,折合0.16元/kWh。 2017年11月,日本三井与中国天合光能在墨西哥项目报出的1.97美分/千瓦时是光伏项目最低价,折合0.13元/kWh。
这些低电价的产生固然跟当地的太阳能资源好有关,另一个关键条件不可忽视,就是:非技术成本低!非技术成本低!非技术成本低!中国光伏项目的非技术成本实在太高了!
影响光伏项目度电成本的主要因素,除了发电量、项目系统投资以外,项目的非技术成本,包括:土地成本、资金成本(贷款利率)、送出成本、限电、路条费(开发费用)、产业配套等费用,都是项目沉重的负担,大大增加了项目的度电成本。
1
1)土地成本

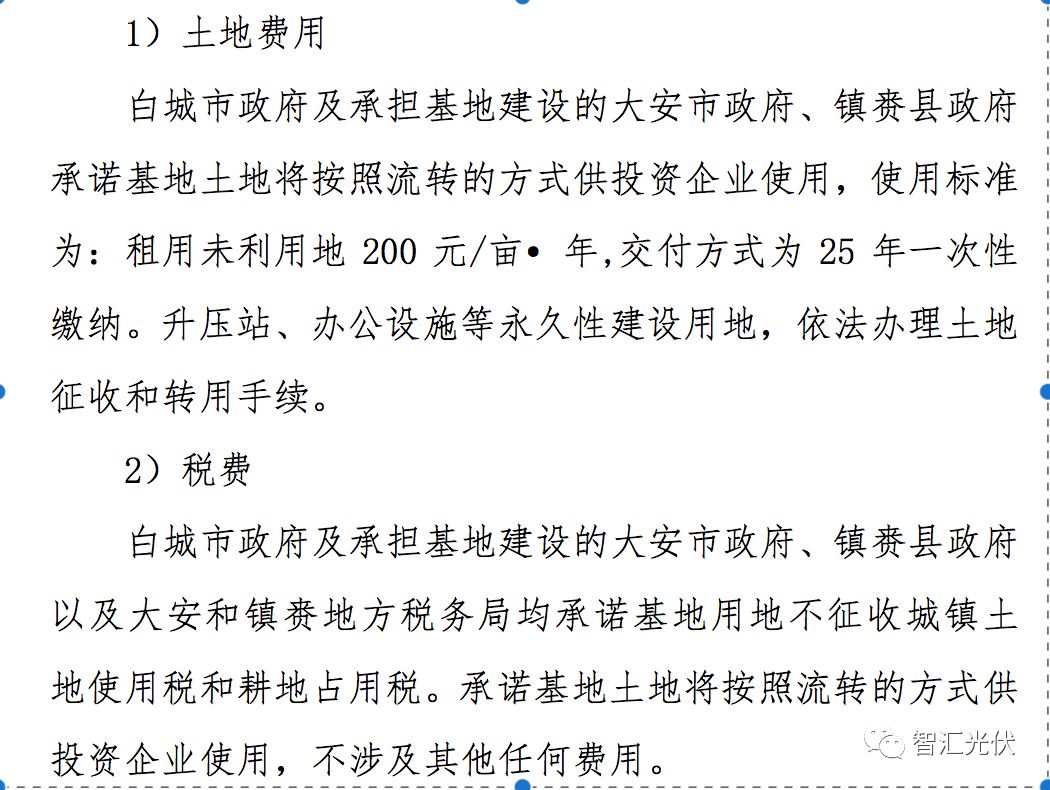

土地成本大概包括三块:征地费用、土地租金、土地税费、动迁费用。根据政府公布的优选方案,白城的土地费用如下。
可见,白城领跑者中,当地政府明确征地费用只包含“升压站、办公场址”等永久用地,其他都以200元/亩/年的价格租用。
中东部省份的土地可利用价值较高,1000元/亩/年以下的租金已经算较低水平了。据光伏們了解,日前天津放开农业光伏复合用地管理政策之后,某土地的拍卖价格甚至高达2000元/亩/年。相较之下,白城的租地成本仅有十分之一。
除了土地租金之外,与土地相关的土地使用税、耕地占用税等税种也让投资企业应接不暇。2017年,山东省部分光伏电站业主收到了当地税务部门要求按照5-8元/平方米的标准缴纳城镇土地使用税的通知。根据10MW光伏电站占用300亩土地进行核算,10MW光伏电站每年要缴纳最少100万的土地使用税,换算下来因为土地原因,光伏电站初始投资要增加0.35元/W。
近几年地方民众对于征地越来越敏感了。在第二批领跑者项目的实施中,几乎每个项目都被征地问题所困扰,几乎所有的投资企业都因为青苗、伐木、迁坟、清网等原因付出若干的人力、物力、财力的代价。据第二批领跑者某企业介绍,该企业地块中一夜之间冒出上百座坟,最后仅迁坟费用高达上千万元。
2)送出与限电

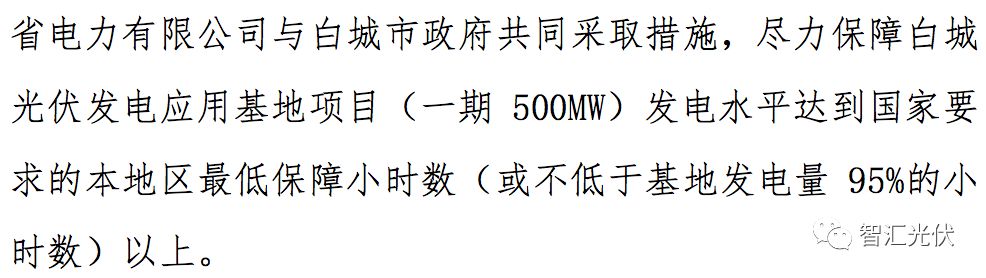

本项目的送出费用由电网公司全部承担,而且承诺限电不超过5%。当地政府优选方案原文如下:
3)资金成本
0.39元/kWh的投标业主为大型央企,据介绍,可以拿到基准利率下浮10%(4.5%)的利率,同时还款期为15年。这一项,就是很多民营企业拿不到的优惠条件!
因为长期、低廉的资金成本做支持,业主就可以降低其“资本金收益率”的预期!
4)其他
本项目不涉及路条费和产业配套费用。
综上所述,与第二批领跑者项目相比,白城项目的非技术成本相对较低。
2
发电量的影响因素很多,其中一个重要因素就是系统效率(PR值),用不同的PR值计算,发电量结果相差很大。

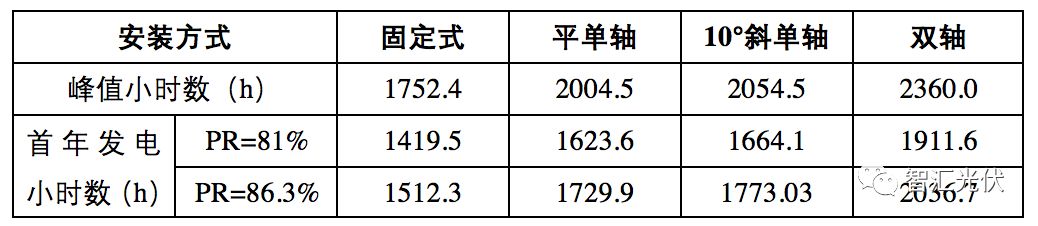

表2:白城不同安装方式的首年发电小时数计算
从上表可以看出,与评分规则中要求的最低81%的系统效率相比,如果采用较高的系统效率,发电小时数会提高100小时以上!
之前吉林设计院曾向笔者介绍,白城当地某采用固定式安装的项目,2017年的发电小时数甚至达到1600h以上!也许投标人在投标过程中,采用了较乐观的发电量数据。
3
在前两天的一次组件招标中,高效单晶组件(295-310W)报价在2.8-2.96元/瓦之间,二次报价时部分中标企业或再降5分/W左右。
本项目要求在1230前并网。据了解,组件是按照2.88元/W计算。考虑到本案组件应该在9~10月份使用,届时组件价格会有一定的下降预期。因此,2.88元/W大概率是采用了双面组件,进一步判断,本案很可能是采用了“双面组件+平单轴跟踪”的方案。
虽然白城是高纬度地区,“平单轴”不大适合。然而,由于目前跟踪支架中,平单轴具有技术最稳定、性价比最高,占地面积不会增加很多的优点;斜单轴、双轴则由于目前造价太高,性价比差,且技术不稳定、大幅增加占地面积,不大会被大规模采用。而且,“双面+平单轴”会大大提高发电量,保守估计全年增加10~20%。
然而,由于本项目要求采用“农光互补”的形式,组件下沿离地面2m以上,会增加一部分投资。
通过上述分析,采用下列边界条件进行计算
1)80%贷款,利率4.5%,贷款年限15年;
2)土地组件200元/亩/年,25年一次性缴纳
3)“平单轴+双面组件”,86.3%的系统效率,首年满发小时数按照1730h考虑。
4)运维费用按照5分/W考虑。

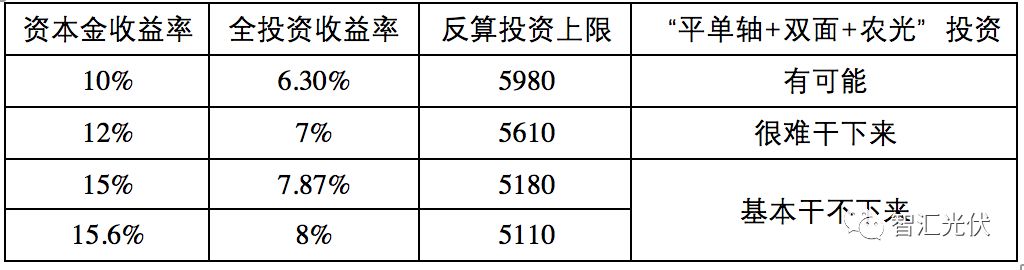

则不同的投资预期下,反算的投资上限如下表所示。
可见,在极低的资金成本下,如果业主认为全投资6.3%的收益率,资本金10%的收益率就能接受,以白城的建设条件,5.98元/W的造价,似乎还能干。
白城作为第一个开标的领跑者基地,直接低于0.4元/kWh 的电价、约等于当地脱硫煤电价,对大家的心理冲击无疑是巨大的!
今天,笔者接到很多电话,纷纷表示不知道后续几个项目的电价该如何投。但毫无疑问,白城之后的达拉特旗资源也很好(格尔木、德令哈虽然资源好,但由于消纳只保障1500小时,无法体现出资源优势),会不会爆出更低的电价?
在未来的半个月内,其他9个基地的投标报价将依次公布,有点提心吊胆的感觉,生怕又爆出什么惊爆眼球的事情!
