部分用“双面组件+跟踪+1500V”,EPC仅3.7元/W!

  2018-08-17 23:10:20    来源:
A- A+
电力18讯:

 原以为,两个4.1元/W的光伏EPC中标价格已经是近期的底价,可万万没想到,还有3.699元/W的!

更没想到的是,这3.699元/W还是在用了双面组件、跟踪支架和1500V系统的前提下!

因此,即使0.31元/kWh的电价,项目资本金的收益仍然可以达到10%以上。2019年,EPC价格在4元/W以内会不会成为普遍现象?

一、EPC价格以惊人的速度下降

1、十天之前,4.1元/W的EPC投标价格

8月6日,中广核新能源公示了湖北通山大畈光伏发电工程EPC总承包的招标结果,武汉中南电力设计有限公司以约为4.1元/W的报价位列第一中标候选人,位居第二、第三的两家公司,报价分别约为4.12元/W、4.07元/W。

4.1元/W的EPC中标价格,工作内容包括:升压站、光伏场区、送出工程及110kV通信工程施工图设计(含竣工图)、材料采购建筑安装及调试施工、全站水环保绿化全部内容。

2、十天之后,3.7元/W的EPC投标价格

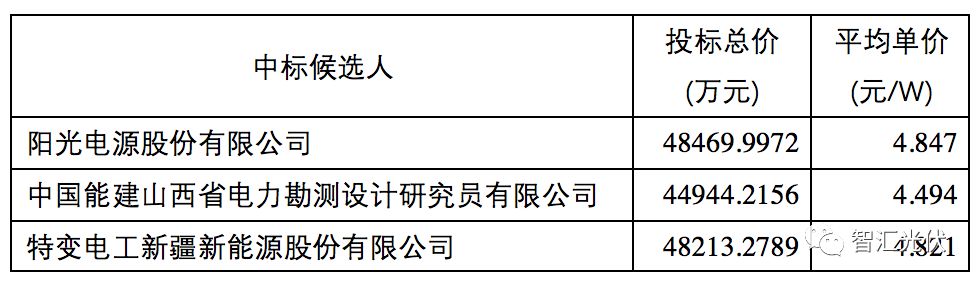

第三批领跑者项目,三峡新能源(85%)和阳光电源(15%)组成的联合体一共中了6个项目。8月16日,三峡领跑者项目EPC工程开标,EPC最低投标价格达到3.699元/W。具体如下表所示。

表:三峡&阳光联合体第三批领跑者中标情况

二、3.7元/W包含哪些内容

光看价格是片面的,还要看项目具体使用的设备和技术,以及工程招标范围。根据招标文件,三个项目的具体情况如下。

1、格尔木领跑者项目情况

格尔木5个项目被分成2个标段,分别为300MW和200MW,主要设备和技术应用情况如下表所示。

上述两个标段,除了表中的设备之外,

包含:配比不大于50%的2.5MW/DC1000V箱逆变升压一体化设备(内含2台1250kW集中式逆变器和1台2500kVA/35kV升压变压器);35kV箱式变压器;汇流箱,通讯柜,电缆、电缆头等设备和材料;接地相关设备和材料;青海大数据集控子站侧设备;视频监控以及站区采集数据所需的相关设备。

不包含:升压站以及5回110kV送出线路。

在这样的技术要求及工程任务范围内,格尔木500MW项目的EPC投标价格如下表所示。

2、渭南领跑者项目情况

该项目是一个光伏复合型项目,除却常规的光伏电站建设外,还另需建设200座日光温室大棚,组件距地最小距离为2.5米。选用的主要设备情况如下。

从上表可以看出,渭南由于全部使用了双面组件,固定可调及跟踪支架比例较大,同时还要建设大棚;而且,格尔木的施工条件要远远优于渭南项目,因此投标价格比格尔木项目高1元/W上下。具体如下表所示。

三、项目的预期收益

在这样的中标价格下,领跑者项目的预期收益如何?

1、格尔木领跑者项目

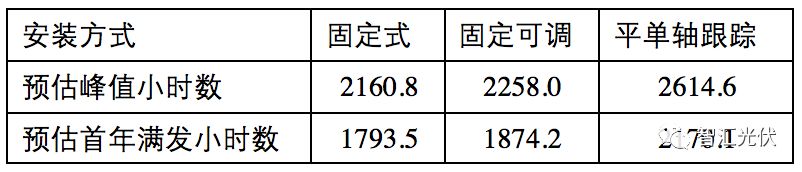

格尔木是我国太阳能资源最丰富的地区之一,格尔木的平均年总辐射量高达1889kWh/m2,且平均直射比为0.67,使用平单轴支架能大幅提高项目发电量。根据测算,采用不同形式的支架,格尔木的首年满发小时数如下表所示。

根据标段1、标段2中,不同安装方式的配比,首年满发小时数预期为1821小时和1820小时。如果按照5%的限电率考虑,则实际的首年发电量为1730小时和1729小时。

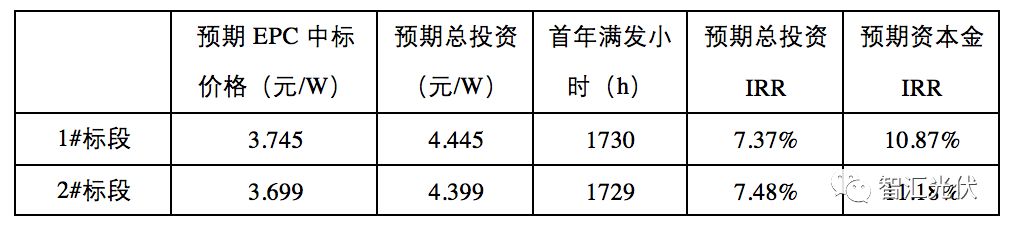

如果非技术成本按照0.7元/W考虑(约占总投资的16%),则项目的总投资及收益情况如下表。

2、渭南领跑者项目

渭南是第三批领跑者中太阳能资源最差的地方,水平面年总辐射量仅有1233kWh/m2,直射比仅为0.36。根据计算,在64:24:12的情况下,渭南的首年满发小时数预估为1179小时。如果再考虑5%的限电率,则为1120小时。

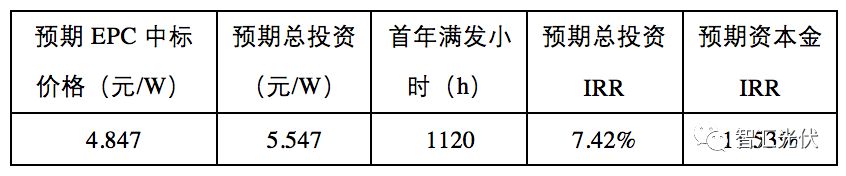

同样,如果非技术成本按照0.7元/W考虑(约占总投资的13%),则项目的总投资及收益情况如下表。

四、分析与结论

今年年初领跑者项目招标时,估计谁也没有料到,采用最高效的组件,EPC价格竟然会低于4元/W。

在此条件下,即使以当初令人惊讶的0.31元/kWh电价并网,即使考虑5%的限电,项目资本金的收益率仍然可以达到10%以上。

0.31元/kWh已经低于当地的脱硫煤标杆电价,也低于全国大多数地区的脱硫煤电价。那是不是,到2019年,

项目EPC造价将普遍在4元/W以下;

在国内几个资源最好的地方,就可以实现发电侧的平价上网?

在线投稿   投稿信箱:e@ep18.cn 请赐稿件
评论
用户名:匿名发表
密码:
验证码:

最新评论(0)

相关新闻:

    无相关信息
编辑推荐
光伏价格战下的“囚徒困境”:不

2020-05-06

指导电价下调7-8分,2020年光伏

2020-02-22

1.5GW领跑者中标汇总,中广核、

2019-09-13

不堪重负——海兴多个光伏领跑

2019-06-18

同比上年巨幅下降!一季度光伏装

2019-06-13

热点排行
  • · 印度计划今年分配10GW太阳能
  • · 陕西柞水农民用上洁净的能源
  • · 苹果在华连推环保项目 汉能等光伏股或迎来爆发
  • · 夏普再陷巨亏缘于执着液晶业务
  • · 原来山西是这样进行光伏扶贫的!
  • · 净计量改革有望提振巴西的屋顶太阳能
  • · 《内蒙古自治区集中式光伏扶贫电站收益分配管理办法》和《内蒙古自治区村级光伏扶贫电站收益分配管理实施办法》印发
  • · 聚光光伏日渐凸显的竞争优势
  • · 两部委正研究上调可再生能源电价附加征收标准
  • · 投融资问题已不再是光伏的主要障碍
推荐阅读
  • · 光伏价格战下的“囚徒困境”:不降坐等死,降了可能死
  • · 不堪重负——海兴多个光伏领跑项目被催缴巨额土地使用税
  • · 同比上年巨幅下降!一季度光伏装机5.2GW,哪些省份最多?
  • · 超过15GW的存量光伏电站,是否应该参与2019年竞价补贴?
  • · 隆基净利润下降10亿、中环利润增长逾7成,谁占领了单晶风口?
  • · 别比惨!光伏新增装机44.43GW再超预期 有那么惨吗?
  • · 西北光伏市场分析: 七大经验、四大问题、五大原因、破解弃光三大举措
  • · 光伏产业2019年度展望:全球需求130GW,我们身处最好的时代
  • · 11省被废止4.78GW光伏指标一览表
  • · 有人高兴有人哭 9家光伏制造企业入围23家撤销,工信部公示第七批光伏制造企业名单

手机版 - 关于我们 - 投稿信箱 - 联系我们 - 友情链接©2018 电力18 版权所有    京ICP备13053787号-1    北京网维八方旗下网站
