分散式风电项目开发核准流程说明【附流程图】

  2018-05-30 19:19:36    来源:
A- A+
电力18讯:

 国家能源局正式下发《分散式风电项目开发建设暂行管理办法》鼓励多种方式进行分散式风电开发,也降低了风电项目开发的门槛。继内蒙古、河南、山西、河北各省分散式接入风电发展规划通知出来后,分散式风电即将成为下一片开发的热土。很多新能源项目投资企业都开始转向分散式风电项目,但是缺乏一套具体的分散式风电流程。小编收集了大量信息,整理了以下内容,供大家参考。



进行分散式风电项目开发建设,就必须清楚其开发特点,与集中式风电项目不同,分散式风电在资源普查和获取、技术方案的制定、容量选择、开发模式等方面要求更高。

分散式风电最大特点是规模小、可以实现就近消纳,无需大规模外送。

按照目前政策要求,分散式接入风电项目装机容量一般在6MW—50MW,单个项目总容量不超过50MW。因分散式风电项目无需新建高压送电线路和 110kV、66kV变电站,可以节省输配环节投资。以华能新能源狼尔沟分散式示范风电场为例,该风电场安装12台1500千瓦风力发电机组,项目装机总容量18兆瓦。一期装机容量9兆瓦已于2012年9月投产发电,二期9兆瓦于2013年11月投产发电。项目投运后极大改善当地电能质量、降低线损。

分散式风电项目容量小,占比面积小,国土、规划、选址等前期核准手续流程短。

根据《分散式风电项目开发建设管理办法》,分散式风电项目在政策上大概率实行备案制,项目核准流程和时间将大大缩减。






一、分散式风电开发需分析当地网架结构、电力负荷特点、110kV及以下电压等级的配电设施数目、分布及运行情况。

通过进行实际现场考察,确定风电场规划建设范围,根据风机布点间距要求,场区实际可利用情况确定风电场规划开发范围,利用GPS确定风电场范围拐点坐标。

通过实地调研,了解周边地区当前配电网系统现阶段负荷情况,以及未来三年内的发展预测,按照“先规划、后开发”的原则,确定分散式接入风电场当前和未来的建设容量,形成整体开发规划。



(一)接入电压等级应为110千伏及以下,并在110千伏及以下电压等级内消纳,不向110千伏的上一级电压等级电网反送电。

(二)35千伏及以下电压等级接入的分散式风电项目,应充分利用电网现有变电站和配电系统设施,优先以T或者π接的方式接入电网。

(三)110千伏(东北地区66千伏)电压等级接入的分散式风电项目只能有1个并网点,且总容量不应超过50兆瓦。

(四)在一个并网点接入的风电容量上限以不影响电网安全运行为前提,统筹考虑各电压等级的接入总容量。



项目投资开发企业在选定项目场址后,应向当地县级政府的能源、土地、环保、规划等相关部门确认场址,能源主管部门负责协调落实有关建设条件,并确认相关开发方案。开发方案包括项目场址位置、范围、建设规模和拟接入电网的变电站。



相关技术要求:

1、确定风电装机容量

在一个电网接入点接入的风电容量上限以不影响电网安全运行为前提。

2、接入电压等级

接入电压等级将分散式风电的电压接入等级限制由35千伏及以下调整至110千伏及以下。

3、鼓励打捆开发

鼓励开发企业将位于同一县城内的多个电网接入点的风电机组打捆成一个项目统一开展前期工作,办理相关支持性文件,进行项目核准和开发建设,单个打捆项目的规模不超过5万kW。



二、在做完相关基础工作后,与政府相关部门签订项目开发协议

一般情况,与政府相关部门确定项目开展前期工作函 (根据省份要求办理)

需相关地区发展和改革委员会盖章批复同意此风电场开展前期工作(将拟选风电场范围坐标进行盖章确认),通常本文有效期为1年,同时文件抄送省国土厅、环保厅、国网电力公司。



三、设立测风塔与服务,委托相关单位进行该风电场测风塔设立并进行测风服务,委托相关单位对测风数据进行收集,测风数据应连续且不少于1个完整年。



四、风资源评估,委托相关单位进行风资源评估分析,编制风资源评估报告。如:

1、协助相关单位收集临近气象站资料(气象站同期测风数据、累年平均风速、多年平均风速、盛行风向及风能情况);



2、委托单位对收集的风数据进行分析(数据完整性、合理性、缺测及不合理数据处理、代表年分析、湍流强度分析、风切变分析、威布尔分布情况等);



3、风资源条件判断(分析测风塔代表年风资源判断,盛行风向及盛行风能方向,可利用小时数,发电量初步估算);



4、根据风资源评估情况,判定拟选风电场风机类型,判定该风电场是否具有开发使用价值,给出合理化风资源建议;



五、项目总体规划及可研

(一)项目地形图购买

业主向项目所在地相关测绘单位购买所需地形图(可研阶段:1:10000);

(二)收集资料

向项目所在地气象站、气象局收集气象资料:

①距离风电场现场最近气象站的基本描述,包括建站时间、仪器情况、测风仪器变更及安装高度变更记录、站址变迁记录、气象站所在地的经纬度及海拔高度;



②气象站基本气象参数,包括累年平均气温,月平均最高、最低气温,极端最高、最低气温及持续小时数,累年平均气压、相对湿度、水汽压,累年平均降水量、蒸发量、日照小时数,累年平均冰雹、雷电次数、结冰期、积雪、沙尘、温度低于-20℃、-25℃、-30℃的天数统计等,气象站累年的各个风向百分比统计;



③气象站近30年各年及各月平均风速资料;



④气象站测风仪器变更后对比观测年份人工站和自动站的月平均风速各为多少;



⑤气象站建站至今历年最低气温和大风(最大风速与风向)统计;



⑥气象站关于该地区灾害性天气记录;



⑦与风电场现场实测测风数据同期的气象站逐小时风速、风向资料;



⑧风电场现场测风塔的基本描述,包括经纬度、安装时间、高度、所用仪器型号和仪器标定书等;



⑨风电场现场测风塔一年完整逐小时测风数据与逐10分钟测风数据;



其实分散式风电项目开发流程和集中式风电项目需要走过的程序相对是一致,只不过时间相对来说有所缩减。

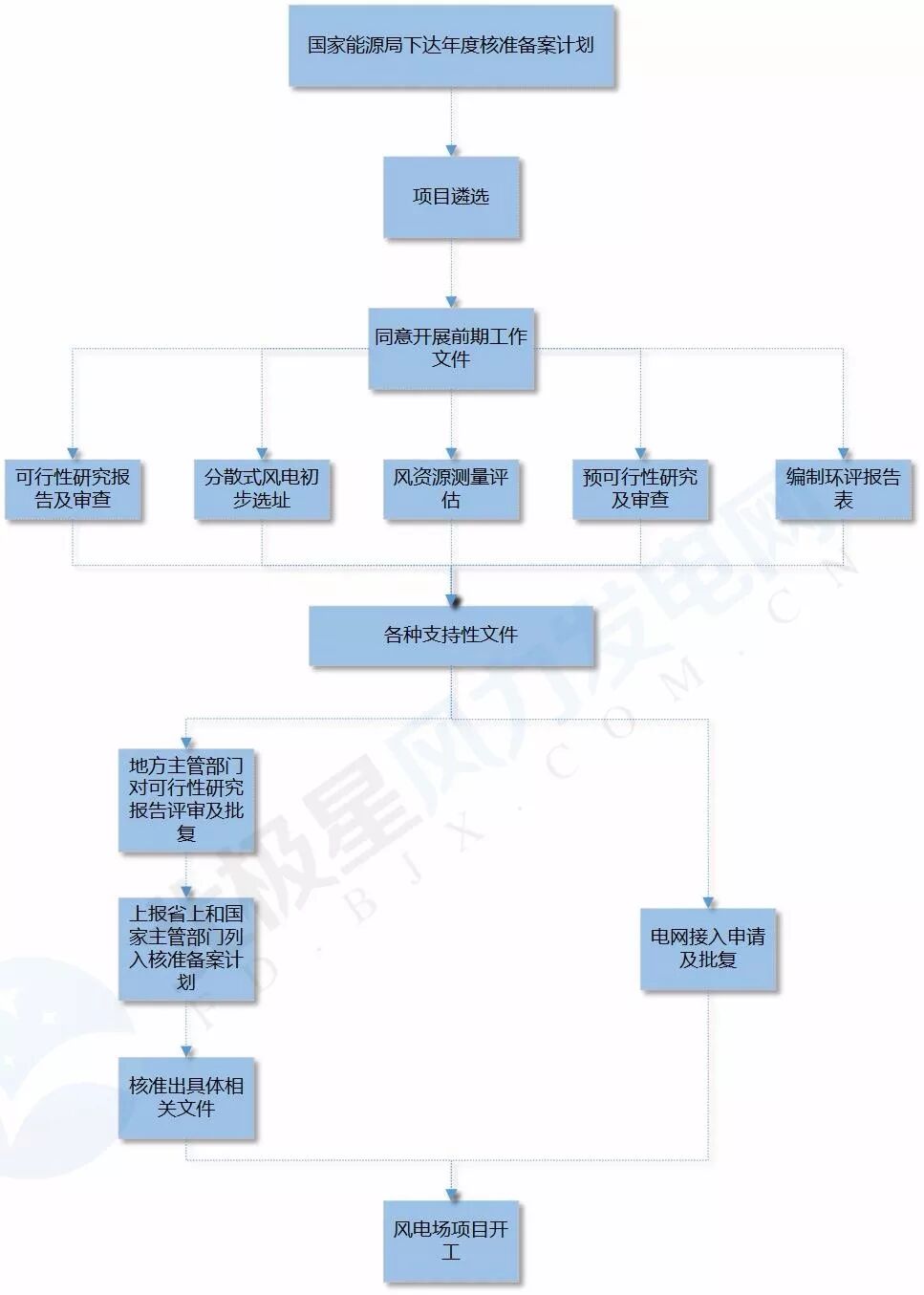

风电项目开发流程图




注:上面部分手续办理部门由于2018年国务院部门的调整,会有所变化,国土资源审核及办理征地手续现已划入生态环保部门。







来源:北极星风力发电网



在线投稿   投稿信箱:e@ep18.cn 请赐稿件
评论
用户名:匿名发表
密码:
验证码:

最新评论(0)

相关新闻:

  • 风电逐步纳入分布式发电市场化交易范围 分散式风电不
  • 分散式风电会不会像分布式光伏一样火爆?
  • 分散式风电会不会像分布式光伏一样火爆?
  • 产业风向丨分散式风电和海上风电发展进入加速道 迎来
  • 分散式风电如何开发?把握这六个关键
  • 分散式风电如何开发?把握这六个关键
  • 打造场地利用典范 辽核分散式风电项目并网发电
  • 分散式风电:重大模式调整,能否减少弃风?
  • 分散式风电:重大模式调整,能否减少弃风?
  • 风口来了 分散式风电有望“东山再起”
编辑推荐
全球海上风电发展与展望

2020-08-03

内蒙古能源局发布关于进一步加

2020-08-03

补贴退坡,海上风电压力山大 地

2020-05-06

“抢装”下的蛋:上半年风电新增

2019-09-14

排名前两位的金风科技和远景能

2019-04-09

热点排行
  • · 山东菏泽核准520MW风电项目
  • · 连州市风电项目一季度创税712.35万元
  • · 我国风电行业在2015-2016年迎来发展新热潮
  • · 郴州市6个风电场项目纳入国家第五批风电项目核准计划
  • · 高台首个国家风电项目开建
  • · 河北加快推进海上风电项目
  • · 贵阳独山首个风力发电场项目预计8月份并网发电
  • · 内蒙古磁悬浮垂直轴风力发电机组成功实现发电
  • · 丹麦风电巨头维斯塔斯成功地杀入北美市场
  • · 排名前两位的金风科技和远景能源占据了风机行业半壁江山,二者的市场份额超过50%
推荐阅读
  • · 全球海上风电发展与展望
  • · 内蒙古能源局发布关于进一步加强全区风电、光伏发电项目建设管理的通知
  • · 补贴退坡,海上风电压力山大 地方政府会当白衣骑士吗?
  • · 风电行业弃风、装机及运维大预测
  • · 一文看懂分散式风电开发难点及解决方案
  • · 不断探底的风机价格,或许到了触底反弹的时候
  • · 2017年核准风电4958万千瓦!《中国可再生能源发展报告2017》正式发布!
  • · 风电拐点确立:利用小时数创历史新高,运营商已率先受益
  • · 国际权威风电研究机构FTI 发布2017全球风电装机统计年报
  • · 大唐桂冠山东:利用率刷新纪录

手机版 - 关于我们 - 投稿信箱 - 联系我们 - 友情链接©2018 电力18 版权所有    京ICP备13053787号-1    北京网维八方旗下网站
