多晶275W报价1.84元/瓦中标、均价2.02元,三峡新能源50MW组件中标结果出炉
新能源情报局报道,8月28日,三峡新能源公示了六师北塔山牧场50MW光伏发电项目光伏电池组件及其附属设备采购中标候选人、EPC总承包施工中标候选人结果。

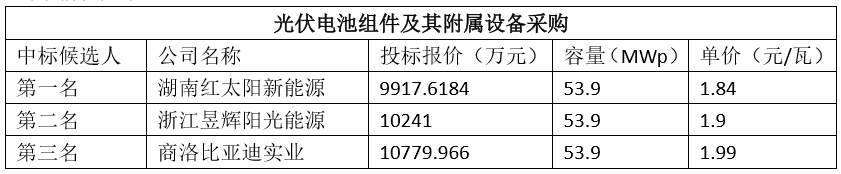

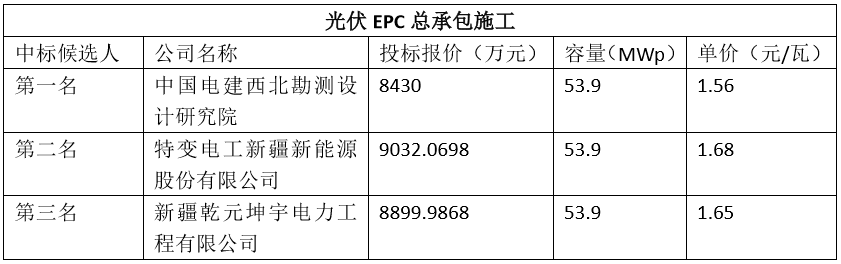

公示情况如下:
根据其招标公告,此次三峡新能源光伏电池组件及其附属设备招标范围为采购容量为53.9MWp的单晶300Wp-305Wp或多晶270Wp及以上光伏组件(只能报同一种规格、同一种类型组件)及其附属设备(含接线盒组件连接线、MC4插接头及专用工具等)、配套服务。
第一批:10MW组件和附属设备于2018年9月25日开始供货,9月30日供货完成;第二批:20MW组件和附属设备于2018年10月10日开始供货,10月15日供货完成;最后一批23.9MW组件和附属设备于2018年10月25日前全部供货完成。

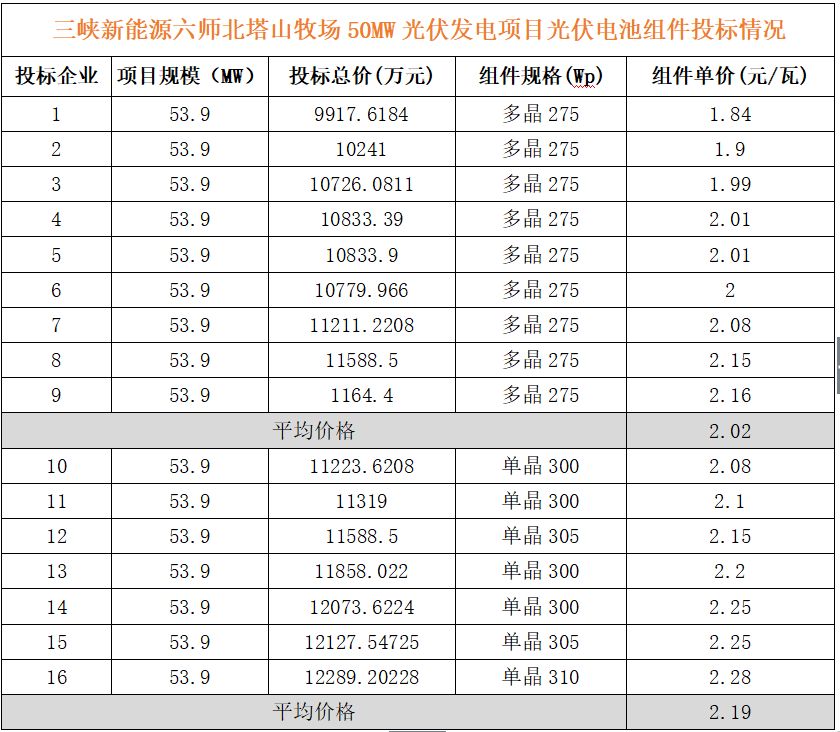

从投标结果来看,共有16家组件企业参与了此次投标,其中9家投了多晶方案,7家投了单晶方案。从价格来看,多晶275的报价相对较为集中,除了最低报价1.84元/瓦织袜,还有2家位于2元/瓦以下,9家的平均报价为2.02元/瓦。在单晶的报价中,组件规格为300-310Wp不等,各家的报价差距相对较大,集中于2-2.3元/瓦之间,平均价格落在2.19元/瓦。值得注意的是,单晶310Wp为达到领跑者满分要求的组件规格,从这一报价也可以看出,不光是普通光伏组件,领跑者组件的价格也正如市场预期,一路走低。
湖南红太阳以多晶275Wp 1.84元/瓦的价格位列此次投标候选人第一,按照经验,如若无其他情况,湖南红太阳将成为此次采购的中标企业。湖南红太阳新能源科技有限公司是由中电科电子装备集团100%的国有企业,从2018年上半年开始即在不少招标项目中低价中标。
根据三峡新能源六师北塔山牧场50MW光伏发电项目EPC总承包招标公告,三峡新能源兵团六师北塔山光伏电站一期50MWp工程及送出工程的全部勘察设计,所有设备和材料采购供应(光伏组件由招标人采购)、建筑及安装工程施工、项目管理、设备监造、安装调试、验收、培训、移交生产、性能质量保证、工程质量保修期限的服务等内容,包括(但不限于):
(1)勘察设计。
(2)光伏方阵区全部土建工程。
(3)光伏方阵区部分设备采购及安装工程。
(4)应承担53.09MW方阵区所有设备到货卸车、验货(招标人、供货商、投标人三方参加)﹑二次运输就位﹑保管﹑安装﹑调试﹑试运行﹑后期工程预留空位封堵、消缺处理直至移交给发包人的全部工作;承担设备出厂检查验收工作等。
(5)应承担53.09MW方阵区至110kV升压站中35kV侧开关柜内送出工程的相关材料采购、施工、安装、系统集成、试验、调试、验收等工作。
(6)项目并网前53.09MW方阵区所必须的全部试验。
(7)负责办理三峡新能源兵团六师北塔山光伏电站一期50MWp工程施工有关的涉网手续并承担相应费用。
(8)负责办理三峡新能源兵团六师北塔山光伏电站一期50MWp工程施工有关的许可文件并承担相应费用。
(9)负责办理三峡新能源兵团六师北塔山光伏电站一期50MWp工程施工有关的涉政手续并承担相应费用。
(10)按招标方要求制作装设施工期、试运行期场区内所需的宣传标语,安全标识警示牌及设备标识标牌。
(11)实现三峡新能源集控子站系统所需要的设计、施工、相应设备、材料的采购、设备安装、调试、试验等有关一切工作。
(12)实现三峡新能源兵团六师北塔山光伏电站一期50MWp工程临时送出所需要的设计、施工、相应设备、材料的采购、设备安装、调试、试验以及手续办理等有关一切工作。
(13)招标文件中未列出但是为本工程所必需的相关设备、材料、施工等属于本招标范围。招标范围内如果某些分项在招标文件中未专门提到,但它对于一个光伏电站的功能、安全、稳定运行是必不可少的,那么这些建筑、设备或服务,也应由承包人提供,其费用包括在总价中。
根据EPC报价,中国电建西北勘测设计院以1.56元/瓦位列候选人第一名,从公告中可以看出,此次EPC招标范围包括全部勘察设计,所有设备和材料采购供应(光伏组件由招标人采购)、建筑及安装工程施工、项目管理、设备监造、安装调试、验收、培训、移交生产、性能质量保证、工程质量保修期限的服务等内容。若以中国电建西北勘测设计研究员1.56元/瓦的EPC报价加上湖南红太阳1.84元/瓦的组件报价,那么叠加了组件报价的EPC报价将为3.4元/瓦,加之同期公布的监理价格,共计3.41元/瓦,也已低于当前市场主流的EPC报价。
根据PV-Tech统计,8月份国内主要大型光伏项目EPC中标价格在3.7-4.1元/瓦左右。在之前的三峡新能源青海省格尔木500MW和陕西渭南100MW光伏发电应用领跑者项目EPC总承包中标结果公式中,阳光电源分别以约为3.745元/瓦、3.699元/瓦、4.847元/瓦的单瓦报价位列两个招标共三个标段的第一候选人。
相对而言,三峡新能源上述两个领跑者项目的EPC招标范围包括:应用领跑者项目工程1#、2#、3#、4#、5#地块光伏区、35kV 集电电缆线路工程的勘察设计(不含接入系统设计),全部设备和材料采购供应、建筑(包括通水、通电、通路、场地平整等)及安装工程施工、项目管理、调试、验收、培训、移交生产、工程质量保修期的服务等内容,两段招标均不涵盖升压站及送出。
鉴于领跑者项目与普通光伏电站的差别,包括使用组件的规格、项目规模以及场地情况等多方面,从对比上看还需多方面分析。但毋庸置疑,从组件价格到工程建设,我国光伏产业链价格正一路走低。
