预计10月化盐,11月调试……中控德令哈50MW光热电站建设进度及10MW电站运行数据分享
6月20日至22日,在中国国际光热电站大会暨CSPPLAZA第五届年会上,浙江中控太阳能技术有限公司董事长金建祥就青海中控德令哈50MW塔式光热发电示范项目的建设进度及中控10MW光热电站运营经验同与会代表进行分享。
据金建祥介绍,截至6月10日,中控德令哈50MW光热电站立柱安装完成20473根,累计完成75%,预计7月中旬安装完毕;定日镜安装11170面,累计完成42%,预计9月中旬所有定日镜安装完毕;吸热器方面:预计6月底完成22片工厂制造,10月份完成安装和调试;储换热系统方面:预计换热器到货时间为今年7月份,熔盐泵8月份到货,10月份开始化盐,11月份开始调试。目前,汽轮机已经制造完毕,等待发货。
目前,光热电站的建设周期约为2年,而压缩建设周期则有利于提升电站的投资回报率,降低度电成本。对此,金建祥指出,影响光热电站建设周期的主要因素是设计、混凝土施工及部分设备供货周期。在未来,随着光热设备的定型、设计及生产标准化程度的提升,设计院、制造厂商和施工单位也会积累丰富的经验,光热电站建设周期可以缩短至1-1.5年。

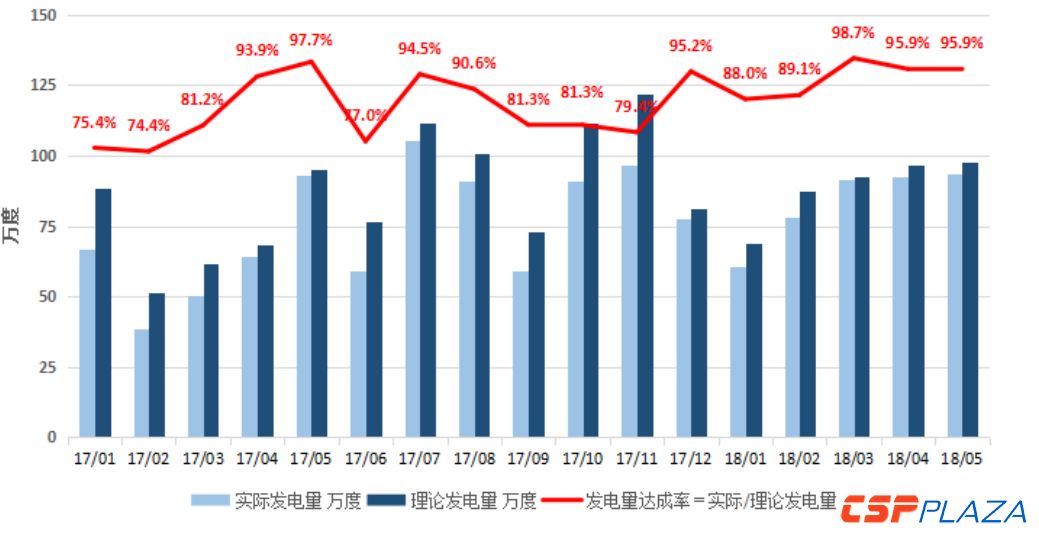

最后,金建祥表示,中控德令哈50MW光热项目建设进展比较顺利,预计12月份能够成功并网发电;中控德令哈10MW电站运营情况良好,发电量达成率全球领先,最近半年发电量达成率达到94.2%。同时,他对即将投运的50MW电站充满信心,并预测投运首年发电量达成率将达到80%,次年能够达到95%。
更多精彩内容,请阅读下面刊出的金建祥的演讲全文:
各位下午好!接下来,我想同在座的各位分享一下青海中控德令哈50MW塔式光热发电示范项目建设的一些体会和10MW电站运营的一些感受。 青海中控德令哈50MW塔式光热发电示范项目于2016年10月份开工建设,预计到今年年底能够并网发电。该项目技术、工程承包商均为浙江中控太阳能技术有限公司,总投资为11.3亿元,静态投资为10.88亿,年发电量1.46亿度,资本金收益率为12.8%。 关于项目的主要技术参数:德令哈的光资源比一般地方要好一点,DNI为2043kWh/㎡,去年的实测数据为2002kWh/㎡;项目占地面积为2.47km²,总采光面积为542700㎡,吸热器额定热功率为230MWt,储热容量为869MWh,储热时间为7.2小时,汽轮机额定功率为50MWe。 关于项目的设计:项目设计单位中国电力工程顾问集团西北电力设计院是非常权威的设计单位,同时中控太阳能也参与了一些核心工作。在设计进度方面,2016年12月份做了补充可研编制;2017年2月份做初步设计;2017年6月份完成初步设计;2017年8月份完成吸热塔上部结构施工图设计。整体而言,初步设计周期为4个月,详细设计周期为14个月。由于首次做这样的设计,因此要留有足够的余量。当然,随着项目经验的不断积累以及设计的标准化,项目整体的设计时间可以由18个月缩短到8个月。 镜场由中控太阳能公司承建,共计27135台定日镜,包含1套控制系统,4辆清洗车,镜面清洁周期为每周清洗一次(德令哈的空气比其它地方干净一点)。 关于定日镜的主要参数:工作风速为16m/s以下,最大的生存风速为37m/s,工作温度为-40℃至65℃,防护等级为IP65,工作海拔在5000m,寿命长30年,反射率为0.94,年故障率为0.3‰(故障率非常低)。 关于定日镜组装车间:采用全自动生产线,占地面积2400㎡,每条生产线每天产量为150套,相当于3000㎡的生产能力,如果采用2条生产线,每天的生产能力就可达到6000㎡。 关于镜场进度和定日镜安装进度:截至6月10日,完成立柱安装20473根,累计完成75%,预计7月中旬可以安装完毕;定日镜已安装11170面,累计完成42%,预计9月中旬可完成所有定日镜的安装。班组安排情况为:立柱安装4人,定日镜组装人数6人。 吸热器是由杭州锅炉集团股份有限公司设计的,直径为12.14m,高度为15.03m,设计效率为90%,吸热屏数量为32片,预计6月底可完成22片工厂制造,10月份能够完成安装和调试。 储换热系统进度相对有点耽误:2017年7月储罐基础开工,2017年9月完成混凝土基础,预计今天7月份换热器到货,8月份熔盐泵到货,10月份开始化盐,11月份开始调试。目前,汽轮机已经制造完毕,等待发货。 令人遗憾的是,受气温影响,2017年12月至2018年3月项目施工暂停。去年由于经验不足,未能在冬季来临之前完成吸热塔施工,致使4个月的时间没能利用起来,有点耽误项目进度。由于我们在去年11月份的时候没有按期完工,耽误了两个月的时间,因此,到今年5月下旬才完成吸热塔施工。 总体来看,项目在今年年底实现并网发电的可能性还是比较大的,所谓可能性就是不能完全保证,需要留意一些意外情况的发生,毕竟在当今社会,意外情况时有发生,诸如环保问题等等,都可能会带来一些影响,但是目前还没有发生会影响项目按时并网发电的大事情。 对于如何缩短项目建设工期,一直是大家非常关注的话题,而我们在这方面也有很多体会。目前,光热电站的建设周期约为2年,压缩建设周期有利于提升电站的投资回报率,降低度电成本,这点大家都很明白。 那么,如何缩短建设周期呢?我认为,第一个影响因素是设计。目前,从初步设计到详细设计要花费18个月的时间,而通过技术路线的定型、设计的标准化和可复制性的提升,我相信第二、第三个电站的设计周期可以大幅度缩短,预计设计周期可以缩短到8-10个月。 第二个影响因素是混凝土施工。在中国西部地区特殊的气候环境下,冬季温度很低,要进行混凝土浇筑施工是非常困难的,约有4个月的时间要暂停施工,因此,我们要考虑如何在可以施工的时间段内里完成土建浇铸施工,同时,在冬季我们可以开展室内安装调试工作。一般来说,吸热塔的建设周期为6个月,考虑到冬季无法施工,因此最好在3、4月份启动建设,在11月份之前完成这项任务。这样,我们就可以对11月份到次年3月份这4个月时间进行合理安排。 除此之外,由于部分设备供货周期很长,比如吸热器、换热器、熔盐泵及汽轮机等大约需要12个月的时间到货,这也会影响项目建设周期。如果我们选用国外生产的汽轮机,可能需要15个月的时间到货,若想缩短时间,不能期望老外为我们加班加点,倒是中国人加班加点是常事,你可以有所期待。因此,只有通过设备定型、生产过程的标准化、模块化以及原材料批量采购,可以大幅度缩短供货周期,也可按照连续建设几个电站的要求提前下单;如果每个项目均按照工程节点单独下单,那么12个月的制造周期是省不出来的,反之可以大幅度缩短长周期设备的生产时间。 我们相信,未来随着光热设备的定型、设计及生产标准化程度的提升,设计院、制造厂商和施工单位也会积累丰富的经验,光热电站建设周期可以缩短至1-1.5年(我们认为1年之内的可能性是不存在的)。 在接下来的时间里,我想就中控德令哈10MW项目运行的体会跟各位分享一下。下图显示的是从2017年1月至2018年5月,10MW电站的理论发电量和实际发电量统计情况,这些数据囊括了所有影响发电量的因素,即天气原因、运营经验和设备故障(前几次会议中提供的几份报告将设备故障的因素剔除了,更多的是关注运行水平,这是缘于公司内部对运营考核要扣除设备故障的影响)。 图:中控德令哈10MW塔式光热电站发电量达成率(2017.1-2018.5) 2017年,10MW电站的理论发电量是1039.7万度,实际发电量大约900万度(899.4万度)。我们从上图中可以看出来,2017年前几个月发电量比较少,实际值和理论值差距比较大,有好几个月的发电量达成率都不到80%。另外,虽然去年9、10、11月份德令哈光资源较好,但实际发电量和理论发电量差距也比较大,主要原因是这段时间在整改故障设备。 由于德令哈冬季(1-3月份)天气变幻莫测,而且下雪、沙尘暴天气比较多(平常是没有的),极端天气的影响比较大。10MW电站经过一年多的运营,在去年9、10、11月份时,熔盐设备的各项故障都暴露出来了,我们为此花费了3个月的时间做了集中整改。从2017年12月份开始到现在,是10MW电站经历整改之后正常运营的半年,这半年运行情况非常良好。1月份、2月份发电量达成率接近90%,跟去年同期的达成率相比,有了大幅度的提升(有15个百分点的提升),而3月份、4月份、5月份的达成率高达98.7%、95.9%和95.9%,最近半年平均达成率达到94.2%。 此外,我们对过去半年10MW电站的发电量情况做了分析,其理论发电量为524.5万度,实际发电量为493.6万度,发电量达成率为94.2%,比上年同期提高了8.8个百分点,这个提升是比较明显的,原因有以下几条:第一,预警极端天气,采取多项有效的预防措施,减少极端天气对运营的影响;第二,设备度过了磨合期,运维策略得到优化,检修经验不断积累,熔盐设备故障率大幅度下降(设备故障影响占比从去年的8.9%下降到今年的2.1%);第三,运营操作的影响则维持在3%左右,没有大的变化。 到目前为止,国外同行经过多年的努力,发电量达成率最好的也就是93.8%,而我们10MW电站正式运行的第一年就能够达到86.5%,最近半年已达到94.2%,这是相当不容易的。或许有人会问:10MW电站的运行是不是简单一点?但事实上,真正了解中控德令哈10MW电站工艺流程的人可能不会认同这个观点,因为10MW电站的工艺流程远比未来建成的50MW电站要复杂许多,运行操作遇到的困难也会很多。因此,我们对即将投运的50MW电站很有信心,并希望第一年发电量达成率达到80%,第二年就能达到95%。此外,我们今年对10MW电站的内部考核指标是发电量达成率达到95%以上,而前半年已经达到94.2%,那么全年完成95%的指标是很有希望的。 最后,我想总结一下,中控德令哈50MW项目的建设进展比较顺利,预计12月份能够成功并网发电;光热电站的整个建设周期未来能够缩短至1-1.5年;中控德令哈10MW电站运营情况良好,发电量达成率全球领先!我们对即将投运的50MW电站充满信心,预测投运首年发电量达成率将达到80%,第二年将达到95%。如果发电量达成率达到95%以上,那么电站就具有良好的经济性,如果在80%以下,电站就没有经济性可言,故而并网之后发电量达成率将成为一切工作的核心! 谢谢各位! 提问:金总您好!我是艾默生网络能源公司的,我们很荣幸为德令哈50兆瓦电站提供镜场UPS,就是不间断电源设备,针对刚才金总的发言,有一个问题,10兆瓦电站运行里,您提到了一个数据,发电量和上网电量实际上有一个数据差,这个数据差是电站自身的运营的厂用电吗? 金建祥:对。将来50MW、100MW电站的厂用电比例最大的可能性是在9%左右,不会像现在的10MW那么高。 提问:在未来,10MW电站会和50MW电站执行统一的上网电价标准吗? 金建祥:10MW电站是1.2元/度的电价,50MW是1.15元/度的电价。
相关新闻:
-
无相关信息
- 诸多国企积极储备光热项目 先
2019-02-02
- 全球其它主要光热发电新兴市场
2019-01-27
- 全球主要光热发电新兴市场规划
2019-01-24
- 西北院袁亚洲详解敦煌4.2GW光
2019-01-08
- 2018年中国光热发电行业发展简
2019-01-05
