干货丨10大步、8详解、10大步、2视频、1合同,一文了解分布式光伏建设全流程,超5000光伏人收藏!

  2018-03-25 22:32:14    来源:
A- A+
电力18讯:

 干货!分布式光伏电站从准备到建成全流程

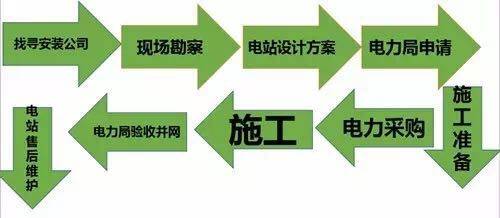

10大步



第1步,了解相关政策,找寻安装公司;

第2步,现场勘察;

第3步,电站设计方案;

第4步,电力局申请;

第5步,施工准备;

第6步,电力采购;

第7步,施工;

第8步,电力局验收并网;

第9步,完工;

第10步,电站售后维护。










8个重点详解



相关政策,可点击查阅——91项!你们留言想知道的『2017年全国各省市县光伏补贴政策』都在这里啦!

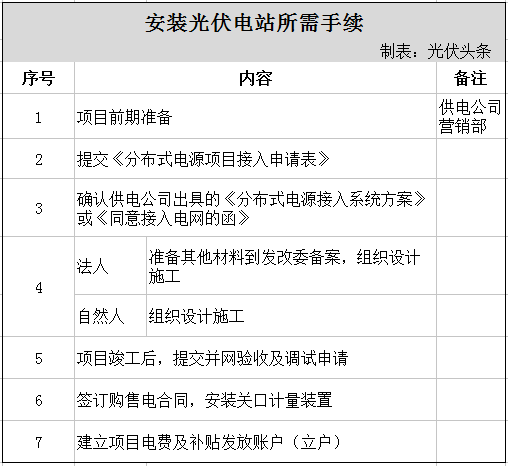

审批流程——小型分布式光伏电站手续区别,主要体现在投资主体上,即自然人和法人。但总的手续大体相同,基本流程见下表。




环境资源——当地的环境、资源情况,如属地的太阳能资源状况以及当地的电力供应情况。按照太阳能年辐射量的多少,我国的太阳能资源分为三类地区。


根据不同地区的光照资源情况,上网标杆电价的标准也不尽相同。了解这个情况的好处就在于,如果您是在一个天无百日晴的地区,一年阳光辐射量极低,即使补贴高,您也要考虑是否划算。另外,全国的电力供应情况也因地区而异,如果您所在的地区电力供大于求,那么有关光伏发电的补贴和扶持意愿就不会那么强烈,这也是一个建站前要考虑的因素。



选址——与农村家庭屋顶产权明确清晰相比,城镇工商业分布式项目的选址相对复杂一些,涉及的技术性问题也多一些。在城镇,除了有限的屋顶资源外,酒店屋顶、厂房、园区、公共绿地是主要的安装地。在这些地方安装光伏电站不仅牵涉到产权和收益分配问题,而且需要履行的相关手续和考虑的其他问题都要多一些。以酒店屋顶建站为例,既兼顾到光照、产权和收益等问题,又要考虑到就近消纳、并网和维护等细节。



实地勘察——不是所有的屋顶、厂房、园区都具备搭建光伏电站的条件,安装光伏面板、逆变器、支架等部件需要考虑到屋顶、地面的承载力情况。举例来说,房龄在10年以上的房子就不适合安装光伏电站。



成本核算——据机构初步测算,光伏组件、逆变器、支架、光伏电流、辅助料、配电箱、施工在电站中的成本占比分别为48%、11%、2%、6%、5%、2%和32%。



通常2-5千瓦功率的项目可以满足一个家庭的自发自用。按照常规屋顶电站项目7元/瓦的报价,以家庭安装3千瓦的光伏发电系统为例,安装成本大约为3000X7=2.1万元左右。


收益核算——以一个5千瓦的家庭光伏电站为例,其装机容量是5KW,占地面积40-50平米,投资金额约5万,发电量日均20度左右,年发电7300度,并网模式是自发自用,余电上网。


收益估算:

补贴收入:0.42元/度(这里只算国家补贴)X7300度=3066元。

节省电费:0.56元/度X3650度=2044元。

卖电收入:0.56元/度X3650度=2044元。

年总收益:2044+2044+3066=7154元。

回本:5万元÷0.7154万元=6.986年,约为7年。

经济帐:光伏上站设计使用年限为25年,剩下18年全是纯利。





并网——只需2个步骤


1、填写并网申请

地点:区县一级的电网营业厅。(注意是区县一级。个别地方现在到乡一级的也可以了。)

需要携带的资料:身份证、户口本、房产证的原件和复印件。



有些村集体的房产是没有房产证的,这种情况下您可以让镇一级的政府给开一个证明,或者是由村集体出一份说明然后由镇一级的政府盖章即可。



需要填写的资料:并网申请表。



具体过程:进入营业厅之后,找到办理分布式并网业务的窗口,落座之后,工作人员会给你一份“并网申请”,按照要求填写好,同时把身份证、户口本、房产证的原件复印件拿出来一并交给工作人员。其中,原件看一眼就会还给你,复印件他们会留下来存档。


2、电网出具并网接入方案



地点:电网营业厅,也有可能仅仅通过电话沟通。


具体过程:收到并网申请后,电网就会派工作人员到你家来勘察现场的情况,比如变压器的位置、线路怎么接,电表安在哪儿等等。勘察完毕后,会给你出具一份并网接入方案,由你签字确认。一般这份方案是一式两份,一份给你,另外一份电网留档。拿到并网方案后,你就可以施工安装了。



备注:这一步里有可能各地会有如下不同。



1)有些地方为了让你少跑一趟,电网那边在接入方案出来之后,不会让你跑到营业厅来签字,而是直接给你打电话告诉你说:并网接入方案已经做出来了,你可以安装了。那接入方案啥时候让你签字确认呢?这种情况下,一般会在并网验收的时候,电网人员把方案一并拿来让你签字。

2)还有一些地方因为安装的人比较多了,流程都特别顺了,电网可能会省去现场勘查这个步骤,直接在约定的日期内给你出具一份并网接入方案,然后等并网验收的时候再带到你家去。

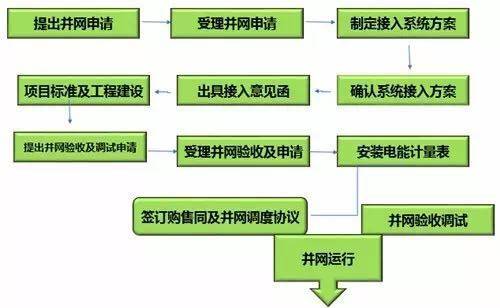

流程如下——







在线投稿   投稿信箱:e@ep18.cn 请赐稿件
评论
用户名:匿名发表
密码:
验证码:

最新评论(0)

相关新闻:

    无相关信息
编辑推荐
中国光伏行业协会批准发布10项

2019-02-24

一文看懂光伏技术未来发展方向

2019-01-27

南开大学孙云:薄膜太阳电池的发

2018-11-16

【案例解析】光伏+光热:基于太

2018-09-20

单晶与多晶,谁的度电成本LCOE更

2018-09-20

热点排行
  • · 一文看懂光伏技术未来发展方向
  • · 黄河水电公司承担的大规模光伏电站实时在线监测及分析系统研究通过结题验收
  • · 国家电投江西公司风力发电机组预应力锚栓类基础研究与应用科技项目顺利通过验收
  • · 2018年上半年新能源相关标准汇总~
  • · 大硅片将成为2019年主要发展路线之一
  • · 新设计让太阳能电池更高效
  • · 国家能源局批准5项光伏发电行业标准
  • · 国节能公司承担的“铜铟镓硒光伏建筑一体化建筑集成系统”项目顺利通过中期评审
  • · 华为1500V智能光伏解决方案,高速“领跑”
  • · 化工公司《CIGS太阳能薄膜发电技术在光伏建筑一体化的应用研究》课题顺利通过验收
推荐阅读

手机版 - 关于我们 - 投稿信箱 - 联系我们 - 友情链接©2018 电力18 版权所有    京ICP备13053787号-1    北京网维八方旗下网站
