上周,“华龙一号”首堆福清核电5号机组的稳压器吊装就位,自此,包括压力容器筒体、稳压器、三台蒸汽发生器和三台主泵泵壳的一回路主设备“八大件”已全部引入。
换句话说,华龙一号的一回路也就差不多快要合体亮相了。

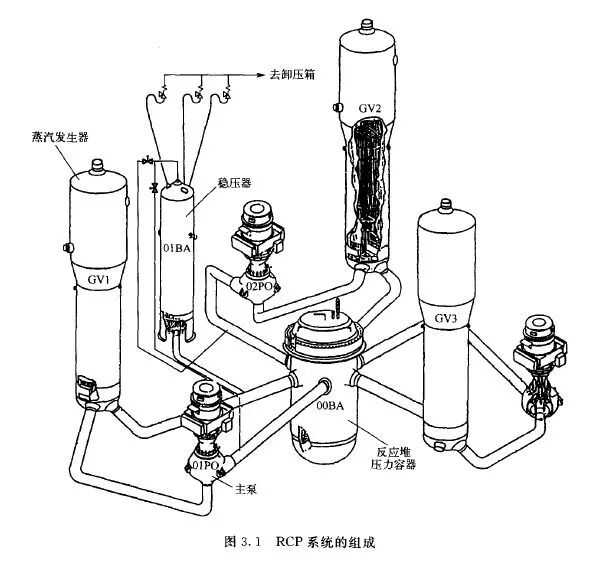

将将将将!合体其实就是这个样子

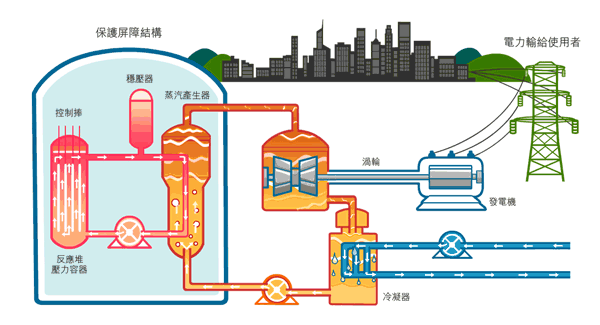

一回路是整个核电站最重要、最特别(相比于常规电站)的地方,下面是百看不厌的核电原理图,最左边的红色循环便是一回路。
虽然从首台蒸汽发生器引入核岛开始算起,核岛主设备们花费了多半年的时间才全部进场,但其实很多人对真实的一回路并没有概念。
一回路的单个环路,也就是从堆芯到蒸发器,再到主泵,最后回到堆芯的循环,其实长度也就20m左右,比起二回路整整短了一个量级。
这个长度差不多就是从你家主卧走到厨房,再从厨房走到客卧的距离。
想起去年的一篇佳作《我走过最长的路,是一回路》,如果小编当时并不知道一回路多长,现在会不会一口老血喷在屏幕上~
一回路设备和管道的布置是以压力容器为中心,力求紧凑、简单对称。借助福清核电对华龙一号核岛主设备安装的完整记录,像我等没有完整亲历过工程安装阶段的人,也可以完整的认识一回路:
对于主设备,谁先进场并没有严格的顺序,有时候压力容器也会先于蒸发器进场。
但蒸发器的安装位置必须高于压力容器管嘴所在平面,以便有足够的自然循环能力,也就是常说的非能动。
泵壳只是主泵水力部件的外壳,相当于包裹叶轮的容器,因为是需要焊接在一回路的部分,所以提前进厂。它的叶轮和电机也于2018.5.15在AC厂房就位,预计8月份就能和泵壳汇合。
2017.12.15,2#蒸汽发生器进入核岛,12.24吊装入位;
一回路主管道一共可以分为三段,从堆芯出来的水比较热,所以这段叫热段;从主泵回到堆芯的水比较冷,这段叫冷段;从蒸发器到主泵的就叫过渡段。
既然泵壳和蒸发器已经就位,过渡段的焊接工作就可以开始了,核级焊工通常是传说般的存在,他们可以控制误差在零点几个毫米,错多了几千万的主管道可能就会报废。
2018.1.7,3#蒸汽发生器吊装入位;
2018.1.14/15,2#、3#主泵泵壳相继在核岛就位;
在随后的1.28,压力容器吊装入位;压力容器是核岛的心脏,主设备中唯一不可更换的部件,说的直白点,它的寿命决定了核电站的寿命。布置上压力容器并没有放在核岛的正中心,主要是为了避开装卸料机的起吊死区。
华龙一号的一回路有三个环路,但稳压器只有一个,顾名思义是缓冲一回路冷却剂热震荡及水锤效应的管子,可以说是一回路最默默无闻的蓝领。
未来,华龙一号的故事还在继续,小编会耐心见证中国自己核电品牌的诞生。
